公司新闻 – 智建机械 https://www.zhijianjx.com 智能产线化钢筋加工设备 Mon, 29 Jun 2026 09:46:31 +0000 zh-Hans hourly 1 https://wordpress.org/?v=7.0 https://www.zhijianjx.com/wp-content/uploads/2026/02/zhijian-ico-150x150.png 公司新闻 – 智建机械 https://www.zhijianjx.com 32 32 设备进场只是开始:智建机械如何用“全周期服务”确保基建标段零宕机? https://www.zhijianjx.com/2269.html Mon, 29 Jun 2026 09:46:24 +0000 https://www.zhijianjx.com/?p=2269 设备进场只是开始:智建机械如何用“全周期服务”确保基建标段零宕机?

基建工程项目的推进高度依赖施工节奏的连续性。在高速铁路、公路大桥、城市轨道交通等大型基础建设中,传统的粗放型现场手工制作逐渐被标准化的“智慧梁厂”与“集中式钢筋加工厂”所替代。智能弯箍机、数控弯曲中心、多维焊接机器人等数字化机械的引入,显著提升了预制构件的制造精度与产出节奏。然而,在这种高度紧密、流水线作业的工厂化模式中,系统性的“宕机风险”随之上升。某一台关键智控设备的非计划停机,可能会导致整条钢筋加工线陷入瘫痪,进而对下游的混凝土浇筑、预制件吊装等后续环节产生连锁性的停工影响,给施工方带来显著的进度管理压力。对于大型基建标段的项目经理与负责物资采购调配的物资部长而言,在赶工期、拼节点的关键阶段,突出的隐忧在于:智能设备在出现异常时面临本地人员不熟悉其复杂的控制系统、专用备件调配周期漫长、厂家技术支持响应滞后等现实难题。如何降低设备故障对项目工期的负面冲击,已成为保障工程标段平稳运转的核心命题。


智建机械“全周期服务”的系统化流程与导入机制

智建机械认为,要将设备的异常率控制在合理水平,服务动作必须前置。通过将单一的售后保修拓展为覆盖全寿命周期的系统化导入流程,可以从源头上规避大多数由环境不匹配或误操作引起的机械故障。在设备进场初期,智建机械的技术团队会深入施工一线进行环境适配性勘测。大功率智能弯箍机与钢筋焊接网生产线对地基承载力、轨道水平度以及现场强电的稳定性有着高标准的要求。技术人员不仅指导基础预埋与设备就位,还会对现场的变压器输出电量进行波形测量,增配必要的滤波和防雷击元件,确保控制系统处于优良的物理运行环境。

在静态组装完成后,便进入带料标定阶段。由于各钢厂出产的线材及螺纹钢在化学成分、拉伸强度及屈弯比上存在微调差异,智建机械的调试工程师会根据现场实际采购的原材料批次,对伺服电机的扭矩曲线、拉伸辊压力和进给补偿系数进行精准标定。这种根据具体工况进行的参数微调,能有效降低由于材料抗拉强度偏差而导致的卡料、过载甚至断刀风险。
在系统稳定运转后,“手把手”的操作人员技能赋能成为保障长效运行的重要拼图。智建机械的培训服务不仅教授如何启动与关停设备,更着重于常见报警的处理和常规点检规范。通过现场模拟传感器移位、气压不足等典型故障情景,使现场操作工人具备基本的应急诊断能力,防止小问题因处理不及时而演变成停机事故。


综上所述,设备进场不是智建机械服务的终点,而是与施工单位建立深层协同关系的起点。通过建立科学、守规的服务标准,辅以高标准现场调试、实操人员技能升级,以及由快速响应与主动预防共同构成的双轨闭环,河北智建机械正在为更多的基建标段铸就坚实的技术底座,让工程管理团队得以告别“宕机焦虑”,稳步迈向高效、高质量的建设新篇章。

]]>
智建机械如何用全矩阵智能装备筑牢大基建的“钢筋铁骨” https://www.zhijianjx.com/2266.html Tue, 23 Jun 2026 09:20:14 +0000 https://www.zhijianjx.com/?p=2266 现代大基建背景下的工厂化加工变革

随着铁路、公路、桥梁和隧道等大型基建项目的推进,工程精度、施工速度和环保标准不断提高。传统的现场手工钢筋加工模式因精度不稳定、成本高且管理难度大,已无法满足现代工程需求。行业目前正大力推行标准化施工规范与“两区三厂”建设标准,对钢筋集中加工厂的规划、安全及环保提出了明确的红线要求。在规范化的车间内,“集中化加工、工厂化配送”已成为管理共识。


行业系统性痛点

施工单位在建设标准化加工厂时,长期面临设备兼容性差的难题。由于不同厂商的机械控制协议和电气接口存在壁垒,导致下料单无法自动传输,设备间数据无法互通。这种“拼装式”车间不仅难以实现自动化,还因系统不兼容导致原材料损耗高、人工调试负担重。


智建机械的全矩阵智能装备方案

针对行业痛点,智建机械推出了全闭环、一站式的全自动钢筋加工整体解决方案。该方案将高强度钢结构机身、高精度液压控制与数控排产软件相结合,打通了从原材料入厂到成品出厂的数据链条。

1. 原材料调直与精密截断系统

智建机械配备了冷轧带肋钢筋生产线,能将盘条圆钢转化为符合高标准规范的高强度带肋螺纹钢。在下料环节,其数控钢筋剪切中心采用高强度钢材整体焊接,可剪切直径达70毫米的螺纹钢,且长度公差控制在微米级,显著降低了材料浪费。

2. 高精度弯曲与箍筋成型系统

数控钢筋弯曲中心可准确加工多种规格的盘箍钢筋。针对异型需求,智能钢筋柔性加工中心利用工业机器人与自适应算法,支持一键智能弯折和24小时连续运转,无需人工换模调试。

3. 螺纹加工与骨架焊接系统

超高速直螺纹滚丝加工线可实现高速剥肋滚丝,加工节拍仅需12至16秒,产出的螺纹牙型饱满且咬合公差良好。在组装阶段,桩基钢筋笼成型机支持双筋并绕,加工长度可达32米;智能钢筋骨架焊接产线则通过气动定位和机器人作业,确保了受力节点尺寸的高度一致。


软硬件深度贯通的技术优势

智建机械通过统一的数据标准解决了“散拼”设备低效的问题。

  • 智能排产: 系统支持Excel料单直入和三维仿真排产。
  • 套料优化: 集成智能算法进行全局优化剪切,将余料率降至1%左右,原材料浪费降低10%至15%。
  • 高精密控制: 依托定制化的液压泵站和电液控制系统,实现微米级动作精度,确保整线在无人值守下稳定运行。

质量与安全管理的数字化提升

通过物联网平台,系统可为每片箱梁生成二维码“数字身份证”,实现全生命周期质量可追溯。视觉检测与激光扫描使关键工序合格率从90%提升至98%以上。此外,安全监控系统可对作业人员进行定位监测并设置虚拟围栏,使事故率下降90%,运营成本降低15%。

]]>
人工贵、招工难、质检严?智建智能钢筋加工设备帮你算赢这笔“经济账” https://www.zhijianjx.com/2263.html Tue, 23 Jun 2026 07:47:10 +0000 https://www.zhijianjx.com/?p=2263 行业阵痛与生存危机:传统钢筋加工面临的三重瓶颈

在当前基建工程行业整体迈向高质量发展的背景下,传统的钢筋加工模式正面临前所未有的成本与效率危机。长期以来依赖“人工对口焊接、手动绑扎与机械辅助弯折”的粗放型作业方式,在市场竞争加剧和监管趋严的双重挤压下,其局限性已暴露无遗。这种局限性集中体现在劳动力成本攀升与结构性缺工、材料损耗严重与排料效率低下、以及质检标准升级带来的高返工风险这三个核心瓶颈。


技术破局:河北智建智能加工方案的运行机制与技术内核

针对上述行业痛点,河北智建机械通过深耕“机器人技术+数字化控制”的交叉领域,推出了高度智能化的钢筋弯折与加工生产线。该智能设备引入了高柔性、高智能、高适应性与高稳定性的工业机器人控制技术,实现了对全类型钢筋弯折任务的精准覆盖。其核心运行机制涵盖了三大技术板块:

  • 智能构件与料单管理:系统支持自定义新建钢筋构件,满足多品种、小批量的定制化生产需求。操作人员只需通过Excel料单直接导入或在界面上手动创建即可完成排产准备。
  • 高精度套料管理算法:依托智能套料优化算法,设备能够自动对料单进行最优化组合计算,将加工过程中的废料及余料率控制在极低水平(约1%)。
  • 无人化连续生产执行:系统可实现机器人一键折弯,支持24小时连续高负荷生产,并能在夜间或低谷电价时段实现无人值守运转。

效益对比与精细化账本:传统人工与智建智能生产线的量化博弈

通过量化对比分析,智建智能化生产线在多个维度上展现了显著优势:

  • 单班用工人数从需要多名熟练工协同作业减少至仅需1名普通工人进行辅助上下料与系统监控。
  • 设备运行连续性由受制于工人疲劳的不足10小时提升至支持24小时不间断高负荷运转。
  • 原材料余料率由人工估算的3%~5%损耗降至1%左右的极低水平。
  • 质检合格率通过机器人精密伺服控制,加工一致性极高,基本杜绝了因质量缺陷导致的返工损失。
  • 异型件转换效率支持Excel料单直接导入与快速切换,极大地缩短了换产停机时间。

基建行业的竞争正在从“规模红利”转向“管理红利”与“技术红利”。河北智建机械研发的智能钢筋加工设备,不仅解决了“熟练工难招、材料损耗大、质检不过关”的现实难题,更通过量化数据证明了其高水平的投资回报率。对于基建施工方和加工厂而言,采购智能化加工设备是一项能够显著提升企业毛利率、缩短工期并增强核心竞争力的战略性投资。

]]>
智建智能箱梁钢筋生产线如何赋能高速公路智慧梁厂建设 https://www.zhijianjx.com/2258.html Mon, 22 Jun 2026 07:32:02 +0000 https://www.zhijianjx.com/?p=2258 传统箱梁钢筋工程的工艺瓶颈与交付痛点

预制箱梁作为桥梁结构中的关键受力构件,其钢筋骨架加工质量直接决定了整座桥梁的安全度与耐久性。然而,在传统的公路梁厂中,箱梁顶板及翼缘板钢筋骨架的制造工艺仍面临着显著的技术瓶颈。首先,顶板钢筋骨架空间几何结构复杂,且涉及负弯矩波纹管的精准定位、耳筋的均匀分布等繁琐要求。在传统人工绑扎模式下,工人利用简单的尺量与划线进行定位,绑扎精度受人员技术水平和疲劳度影响较大,极易产生间距偏差和累计误差,导致成品钢筋骨架在吊装入模时发生变形,甚至影响混凝土保护层的厚度及均质性。

其次,传统的钢筋对接及骨架成型需要大量的焊接工作。由于手工电弧焊或半自动焊接的电弧电压、电流稳定性有限,极易产生未焊透、咬边、飞溅及药皮残留等焊接缺陷。此外,焊接顺序与温度控制如果不当,钢箱梁段或预制板件极易因局部热应力过大而产生扭曲或起拱线形超差,对后续大合拢整体拼装的质量造成严重干扰。
最后,重达数吨的高速公路预制箱梁钢筋骨架在加工、绑扎、拼装等环节中,往往需要在施工现场进行多次吊装、转运并设置大型部品暂存区。频繁的机械起吊不仅降低了现场的管理效率,更带来了吊装砸伤、高空坠落等重大安全隐患。同时,随着劳动力成本的逐年攀升以及熟练技术工人流动性的加大,传统梁厂面临着极其沉重的人工成本压力与工期延误风险。


智建智能箱梁钢筋生产线的技术内核与流水线作业机制

针对上述痛点,智建推出的智能箱梁钢筋生产线通过成套的数控加工设备、工业机器人及数字精密控制系统,打造出一条“规格上料、构件出料”的智能化柔性生产线,实现了钢筋工程的工业化集约制造。其核心技术与作业机制主要体现在以下几个维度。

智建柔性加工中心融合了锯切、剥肋、滚丝、弯曲等全套数控工序。该中心支持通过智能钢筋构件套料算法直接导入Excel料单,自动计算排料与剪切路径,使原材料的余料率大幅降低至1%左右,有效提升了材料的利用效率。对于多品种、小批量的异型和典型钢筋,系统可进行免分拣柔性出料与机器人一键弯折,实现高适应性的连续生产。在螺纹加工方面,智建超高速滚丝加工线配备了自动调刀与滚丝长度自动补偿系统。这使单、双头直螺纹钢筋的加工节拍缩短至12~16秒,大幅优于人工操作,同时确保了钢筋接头的螺纹精度,完全满足桥面高标准机械连接的质量要求。对于骨架的集成装配,智建钢筋骨架成型产线实现了纵筋与箍筋的自动化组装与绑扎成型。系统利用装配式定位夹具与智能机械臂协同作业,通过数字精密控制,自动锁紧钢筋交错点并完成高效绑扎,消除了人工定位的随机误差,保证了钢筋骨架的几何尺寸精度。为了实现质量的全流程穿透式管控,智建设备接入了统一的数字化“智慧大脑”系统。每批钢筋原材料在进场时通过智能扫描枪录入规格、厂家及批次信息,随机生成并粘贴专属二维码料牌。在中控大屏上,从下料剪切、弯曲成型到成品骨架拼装的每一个动态工艺参数均被实时监控与追踪。这种“电子身份证”管理机制,让箱梁骨架的每一根钢筋均实现了来源可溯、去向可查、过程可控。


标杆应用示范一:锡太高速公路苏州段预制梁2标智慧梁厂

锡太高速公路苏州段作为连接长三角核心区域的高速干线,在施工建设中对工程品质提出了极高要求,其先行段全面围绕创建“平安百年品质工程”展开。在预制梁2标智慧梁厂的建设中,智建智能箱梁钢筋生产线扮演了生产系统升级的核心角色。
在该智慧梁厂中,智建智能生产线被布置于加工车间的核心区域,并与混凝土送料轨道、轨道式移动台座形成了闭环的环形流水线。在钢筋骨架制作过程中,梁厂打破了传统的多次转运模式。通过精细化管理和流水线规划,项目部彻底取消了大型钢筋部品的野外暂存区,使加工完成的箱梁底板、腹板及顶板钢筋能够直接通过装配式胎模具进行整体绑扎,有效避免了半成品部件在二次起吊和转运中的机械变形,大幅提升了现场的安全管控与精细化管理水平。在顶板及翼缘板钢筋的实际安装中,由于其涉及到复杂的波纹管定位,梁厂配合使用了智能顶板钢筋绑扎模架。模架两侧均匀布置了倒U型耳筋定位器,并焊接了限位钢筋,确保耳筋绑扎端面和负弯矩钢绞线端部波纹管的位置精确无误。当顶板钢筋整体绑扎完成后,利用特制的高刚度钢筋吊具及两台门吊进行整体起吊,确保吊装过程中钢筋笼不发生过度变形,并精准降落至台座模板内就位,保证了高密度的梁体结构在后期浇筑中的几何尺寸一致性。


标杆应用示范二:苏州交投三佳新基智造产业园的数智化跃升

苏州交投三佳新基智造产业园(新三佳公司)位于绕城高速北侧,占地150亩,是集预制桥梁、超高性能混凝土等高端建材研发生产于一体的绿色智造基地。作为苏州交投集团培育新质生产力和推进“八新产业链”建设的示范性载体,产业园积极引入智建设备,通过设备升级赋能绿色建筑工业化生产。
在新三佳产业园的智慧工厂内,智建智能钢筋生产线与BIM一体化设计系统和智能机器人的作业网络进行了深度整合。工厂通过智建建模机器人对高精度模具进行极速扫描与实测实量建模,利用仿真规划软件在系统内先行进行施工模拟,确保排产工艺的零冲突。在进行板单元与横隔板的拼接焊接时,产业园应用了先进的焊接机器人系统。系统接收到设计模型指令后,可自动规划焊接路径并精确控制层间温度,主要焊缝如纵向腹板与顶板对接、横隔板与顶板对接等,均采用二氧化碳气体保护焊进行自动施焊,有效避免了手工焊接产生的咬边和热变形,焊缝均匀美观且强度稳定。不仅如此,工厂在物料运转中实现了机器人协作与协同控制。多台智建设备不仅能自主完成上料、加工与无损卸料,且设备间实现了全面的数据共享,机器人能够自动避障并适应流水线节拍。这种数字精密控制在复杂钢混组合梁、预制桥面板的叠合和拼装中,确保了测控网中各节段基准线与几何尺寸的高精度匹配,实现了大构件、全寿命周期建设中的高标准高精度交付。

]]>
长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流 https://www.zhijianjx.com/2240.html Tue, 16 Jun 2026 08:15:12 +0000 https://www.zhijianjx.com/?p=2240 长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流

近日,长大桥国家工程研究中心冯良平带队考察团莅临河北智建机械生产工厂,围绕智能钢筋建造技术、钢筋装备工业化发展开展实地调研考察与深度技术研讨,当地县政府相关领导陪同全程考察交流。

在县领导陪同下,考察团实地走访河北智建机械生产车间一线,详细察看各条生产线生产制造实况。座谈交流环节,双方聚焦企业核心产品展开深入探讨,重点围绕高效装配式桥梁工业化建造相关技术,在新研发智能箱梁钢筋自动化加工生产线、智能公路双T梁钢筋生产线、智能新泽西钢筋生产线等成套智能装备方面,结合各类国内外大型基建工程实际应用场景,就装备性能、施工落地优势、行业技术痛点、工业化升级路径等内容交换专业意见,分享前沿技术成果与工程实践经验。

长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流插图
长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流插图1
长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流插图2
长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流插图3
长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流插图4
长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流插图5
长大桥国家工程研究中心冯良平一行赴河北智建机械考察交流插图6
]]>
揭秘千亿级高铁/水运枢纽背后的“钢铁裁缝”:从平陆运河到成渝中线高铁的智造变革 https://www.zhijianjx.com/2227.html Thu, 16 Apr 2026 06:11:19 +0000 https://www.zhijianjx.com/?p=2227 超级工程时代的结构挑战与基建范式转移

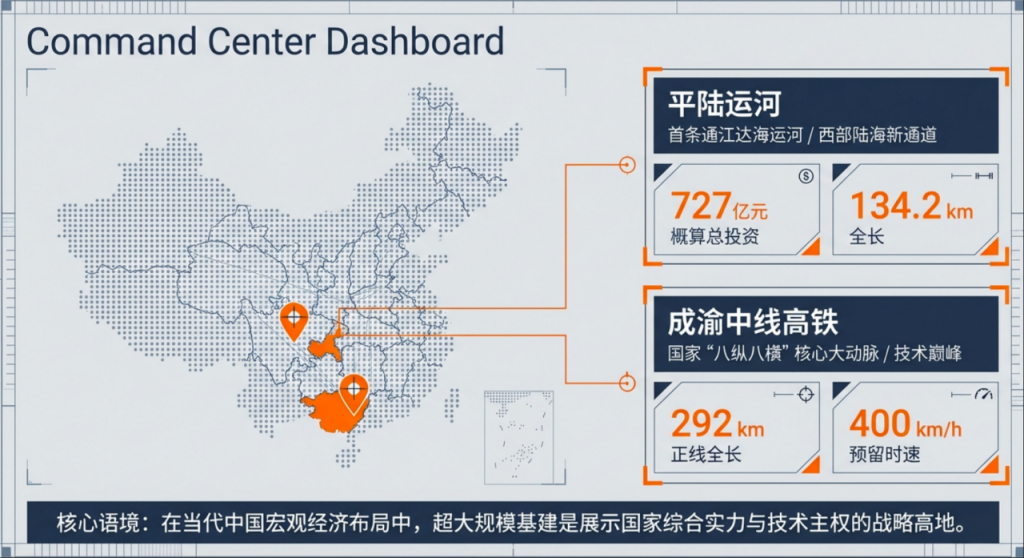

在当代中国宏观经济的战略布局中,超大规模基础设施建设不仅是区域协调发展的硬连接,更是展示国家综合实力与技术主权的战略高地。随着“八纵八横”高铁网的纵深推进与国家综合立体交通网规划纲要的深入实施,一批千亿级投资规模的超级工程应运而生。平陆运河作为新中国成立以来首条通江达海的运河工程,概算总投资约727亿元,全长134.2公里。而成渝中线高铁作为我国首条预留400公里时速条件的高速铁路,正线全长292公里,不仅是技术上的巅峰之作,更是成渝地区双城经济圈崛起的交通动脉。

揭秘千亿级高铁/水运枢纽背后的“钢铁裁缝”:从平陆运河到成渝中线高铁的智造变革插图

这些超级工程在空间尺度、地质环境与施工周期上展现出的复杂性,对传统的施工组织模式构成了严峻挑战。尤其是作为工程核心骨架的钢筋工程,其规模之大、精度之高、工期之紧,使得传统的“人海战术”难以为继。在这一背景下,以“智建机械”为代表的智能钢筋加工生产线,凭借全自动化流水线作业的显著优势,成为了保障标段节点、实现高质量建设的关键所在。被称为“钢铁裁缝”的智能设备,正在通过数字孪生、精密驱动与自动化控制技术,重塑现代基建的微观生产形态。

规模体量与工程代谢的矛盾

超级工程的本质是巨量的物质流转与精确的结构堆叠。平陆运河整个项目的土石方开挖总量达3.15亿立方米,这一数值相当于近3个三峡枢纽的规模。与之相配套的混凝土结构体量同样惊人,截至2025年11月底,仅马道、企石、近海三大枢纽累计完成的船闸主体混凝土浇筑量就达到了280.2万立方米,而设计总量更是高达584.5万立方米。

在如此巨大的混凝土体积内,钢筋作为主要的受力构件,其消耗量呈现出指数级增长。通常情况下,大型船闸枢纽的配筋率在每立方米混凝土80公斤至150公斤不等,这意味着平陆运河仅枢纽部分就需要数十万吨钢筋的精准供应。若沿用传统的人工弯折与剪切模式,一个标段往往需要配置数百名工人,不仅现场调度极其复杂,且在大规模重复性劳作中,人为产生的误差、材料损耗以及安全隐患将不可避免地导致工程进度滞后。

时速400公里的精度隐喻

揭秘千亿级高铁/水运枢纽背后的“钢铁裁缝”:从平陆运河到成渝中线高铁的智造变革插图1

成渝中线高铁对建设精度的要求则更进一步。作为预留时速400公里条件的高等级铁路,其对轨道板、桥梁箱梁、隧道二衬的几何精度容忍度被压缩到了毫米级。在铜梁制梁场,690孔箱梁的预制任务要求生产节拍必须保持在每天2孔的高位。箱梁内部极其密集的钢筋网架,若出现一厘米的位移或一个焊点的虚焊,在时速400公里的高频动力响应下,都可能转化为潜在的结构灾难。

这种对“绝对精度”的追求,要求钢筋加工必须从“手工技艺”向“工业化精密生产”转型。智能钢筋生产线通过数控技术,将设计图纸直接转化为加工指令,实现了钢筋构件的规格化、标准化生产。这种由“钢铁裁缝”编织的精密网络,正是保障超级工程安全运行的底层逻辑。

“钢铁裁缝”的技术逻辑:从自动化到智能化

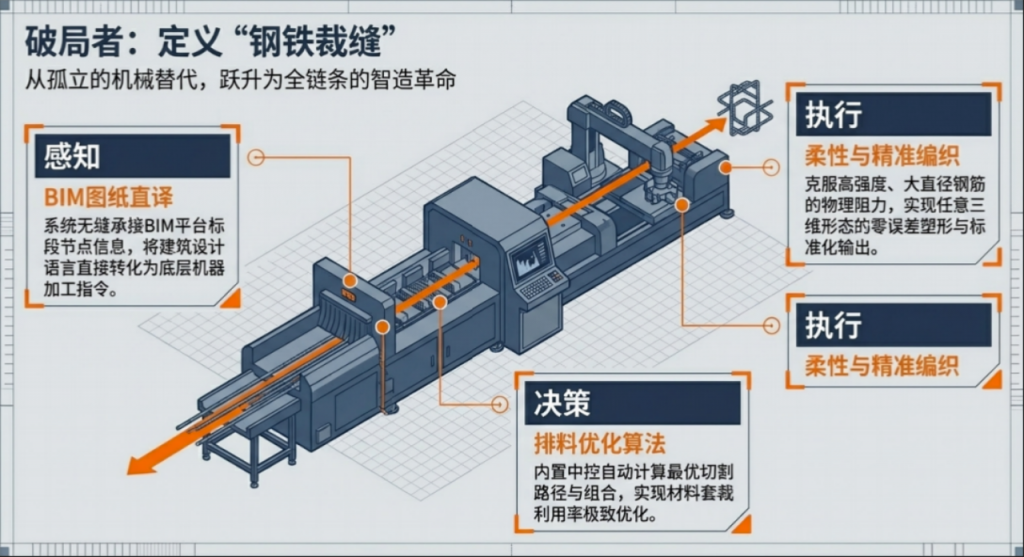

智能钢筋加工生产线并非简单的机械替代,而是一场涵盖了感知、决策与执行的全链条技术革命。智建机械的智能生产线之所以被称为“钢铁裁缝”,是因为其在处理高强度、大直径钢筋时展现出的柔性与精准。

揭秘千亿级高铁/水运枢纽背后的“钢铁裁缝”:从平陆运河到成渝中线高铁的智造变革插图2

全自动化流水线的作业机制

在传统的钢筋加工场,钢筋的调直、定尺、剪切、弯曲和焊接是各自独立的工序,工人在工序间频繁搬运半成品,不仅效率低下,且极易造成二次变形。智能生产线则通过模块化集成,实现了全自动化的流转:

生产环节传统模式表现智能生产线表现提升效应
原材调直机械手动配合,易损伤表面伺服自动控制,力矩补偿保护材质,精度提升
定尺剪切人工卷尺测量,累计误差大光栅尺测量,误差±1mm材料利用率优化
弯曲成型手动操作旋转台,形状受限机器人柔性抓取,3D任意弯折适应复杂异形构件
焊接连接手工电弧焊,焊缝质量波动大机器人激光或电阻焊,标准化焊缝消除应力集中隐患

这种流程重塑的核心在于“数据流动”。当标段节点信息从BIM(建筑信息模型)平台下发至加工厂时,智建机械的智能中控系统会自动进行排料计算,通过优化算法将废料率降至最低。这种从原材料到成品构件的“一站式”加工,确保了平陆运河这类大型水利枢纽在面对每日数百吨钢筋需求时,依然能保持高效的吞吐能力。

单日产能的阶跃式跨越

工期压力是超级工程面临的普遍困境。平陆运河为实现2026年如期建成的目标,全线施工已进入24小时不间断作业模式。在企石枢纽,导流明渠的通水为航道施工创造了条件,而这种建设速度的维持完全依赖于物资的准时供应。

根据对比测试,一套成熟的智能钢筋弯箍中心或剪切流水线,其单日加工产能通常相当于30至50名熟练工人的总产出。更重要的是,机器不存在生理疲劳,在高温、高湿或夜间作业环境下,其产出质量始终保持一致。在成渝中线高铁的铜梁制梁场,正是依靠这种工业化的生产节奏,项目部才能在保证质量的前提下,全力冲刺年末目标,实现每天2孔箱梁的稳定生产节奏。

平陆运河:在通江达海的征途上实现智造突破

作为西部陆海新通道的骨干工程,平陆运河的建设环境极其复杂。从西津库区到北部湾,134.2公里的航道不仅涉及大规模的土石方爆破与开挖,更包含了一系列极其庞大的水工建筑物。

枢纽节点的“钢铁骨架”需求

企石枢纽作为平陆运河的第二级梯级,其施工强度在二期工程中达到了顶峰。现场投入的机械设备超过600台套,管理与劳务人员接近2000人。在枢纽内部,巨大的闸室墙和底板需要大量的防裂钢筋和受力钢筋。

由于水工混凝土结构长期受水力冲刷和化学侵蚀,钢筋保护层厚度的均匀性至关重要。传统的“人海战术”在进行大规模钢筋绑扎时,往往难以保证间距的一致性,从而导致混凝土开裂风险增加。而智建机械提供的数控钢筋笼成型机,能够精准控制绕筋间距,焊接强度可实时监测,极大提升了船闸主体的耐久性。截至2025年2月底,平陆运河已完成概算内投资670.3亿元,占总概算的92.2%。这种高效的投资转化效率,很大程度上得益于自动化加工设备的快速供货能力,确保了标段节点无需因“等料”而停工。

应对极端规模的物流与空间管理

在平陆运河的建设过程中,土石方开挖与结构施工几乎是同步进行的。3.15亿立方米的土石方开挖量意味着场地空间被大量堆填区和临时施工路面占据。在这种空间极度压缩的情况下,传统的现场散装加工会占用巨大的场地,且容易造成环境污染。

智能钢筋加工中心通过“工厂化集中预制”模式,有效缓解了场地压力。钢筋在标准化的“智能工厂”内完成加工后,通过物流车按需配送至各个作业面。这种“即插即用”的供应模式,与平陆运河全线航道基本成型的进度相匹配,支撑了91.6%的航道主体工程顺利推进。

成渝中线高铁:在“地质禁区”与“速度极限”间的精密平衡

成渝中线高铁的建设,是对中国轨道交通技术的又一次极限测试。从重庆北站出发,跨越中梁山,通向成都,这不仅是一条地理上的连接,更是一场对抗复杂地质与物理极限的技术攻坚战。

中梁山隧道的“显微手术”

中铁十二局承担的中梁山隧道施工,被称为在“地质禁区”进行的一场“显微手术”。在施工方案几乎不可行的巨大压力下,专家组创造性地提出了“管幕密排法”。这一方案需要打入47根长54米、直径299毫米的钢管,对精度的要求达到了前所未有的高度。

在这种极端施工环境下,钢构件的加工精度直接决定了管幕能否顺利对接。智能生产线在此发挥了核心作用:通过高亮度的二极管激光靶标测量和水位测量仪的精准显示,团队得以锁定钢管在上下和左右方向上的微小误差。这种“机器看”代替“人眼看”的技术革新,正是建立在智建机械提供的精密控制基础之上。如果钢构件的初期加工存在一毫米的偏差,在54米的延伸下,其末端偏移将导致整个管幕结构失效。

箱梁预制的“工业互联网”实践

在铜梁制梁场,智能钢筋加工的价值体现在其与“黑匣子”监测系统的无缝对接。每一根由“钢铁裁缝”剪切、弯折的钢筋,都作为箱梁结构的一部分,接受高精度传感器的实时监控。

  • 生产节奏保障:截至10月13日,该梁场已生产487孔箱梁,占总任务量的70.6%。智能生产线的全天候作业能力,使得制梁团队能在第四季度配齐机械设备,开启多工作面同步施工模式,冲刺年度目标。
  • 零偏差目标:在428孔箱梁的架设过程中,正是因为前期的钢筋加工和预制环节消除了几何误差,才实现了架梁过程中的“零偏差”与“零事故”。这对于预留400公里时速的高铁而言,是确保平稳运行的核心基础。

智建机械的行业贡献:从替代劳动力到品质重塑

在探讨“钢铁裁缝”的经济价值时,不能仅局限于人工数量的减少。更为深远的影响在于,这种智造模式正在重构中国基建的底层质量管理体系。

劳动力结构的转型与效率溢出

平陆运河二期工程虽然投入了1900名人员,但其中技术管理人员的比例显著高于传统项目。智能生产线的引入,将大量工人从繁重的体力劳动中解放出来。一个年加工量数万吨的钢筋中心,仅需少数操作人员即可维持全速运转。

这种效率的提升可以量化为以下几个维度:

  1. 产能置换比:单台全自动弯箍机8小时的产出量,相当于15名工人在传统弯曲机上的手工操作总量。
  2. 材料损耗率:通过智建机械的套裁优化软件,钢筋原材料的利用率从传统模式的95%提升至99%以上。在千亿级项目中,这1%到4%的提升意味着数千万乃至上亿元的直接成本节约。
  3. 安全风险降低:机械自动化作业排除了大量人工搬运大直径钢筋时的物理伤害风险。

智慧基因的注入

成渝中线高铁铜梁站的建设标志着全线进入新阶段,而“智能机器人”等前沿科技的应用为车站赋予了“智慧基因”。这种基因的源头正是从钢筋加工这一最基础的环节开始的。数字化的加工记录构成了建筑全生命周期数据的一部分,使得未来的维护与扩建拥有了可追溯的物理底账。

结论:超级枢纽背后的技术隐喻

揭秘平陆运河与成渝中线高铁背后的“钢铁裁缝”,实际上是揭开中国基建从“速度时代”迈向“品质时代”的底色。在那些震耳欲聋的机械轰鸣声中,在那些火花飞溅的自动化焊装线上,智建机械的智能生产线不仅仅是在处理冰冷的钢铁,更是在缝合着国家战略愿景与物理现实之间的鸿沟。

从平陆运河全长134.2公里的航道贯通,到成渝中线高铁将双城通勤时间压缩至50分钟以内的远景,每一项宏大目标的实现,都离不开每一个标段、每一个枢纽节点对进度的严苛把控。在工期紧、钢筋用量大、地质环境复杂的极限挑战下,智能钢筋加工技术以其无可比拟的精度与效率,成为了千亿级超级枢纽顺利推进的定海神针。

揭秘千亿级高铁/水运枢纽背后的“钢铁裁缝”:从平陆运河到成渝中线高铁的智造变革插图3

这些“钢铁裁缝”的存在,证明了在现代超级工程的赛道上,传统劳动力模式已完成其历史使命。取而代之的,是工业化、标准化、数智化的全新建造范式。正是这种范式的转型,让平陆运河能如期冲刺2026年建成目标,让成渝中线高铁能在“地质禁区”内刷新世界纪录,让中国的基础设施建设在世界舞台上持续书写新的传奇。

]]>
面对异型钢筋加工难题,这套智能生产线如何“一次成型”? https://www.zhijianjx.com/2214.html Thu, 16 Apr 2026 06:06:37 +0000 https://www.zhijianjx.com/?p=2214 在现代基础设施建设的宏大叙事中,水电站与特大型桥梁被公认为土木工程界的“皇冠”。这类项目不仅在物理体量上震撼人心,其内部结构的复杂程度,特别是钢筋工程的精细化要求,正随着设计理念的演进走向极致。非线性、非对称以及变截面的异型钢筋需求在这些超级工程中已成为常态。面对传统加工手段难以企及的精度与效率瓶颈,河北智建机械设备有限公司通过集成数字孪生、全生命周期制造执行系统(MES)以及高精度柔性自动化硬件,构建了一套能够实现“输入图纸即出成品”的智能化钢筋生产线,深刻改变了异型钢筋加工的底层逻辑。

面对异型钢筋加工难题,这套智能生产线如何“一次成型”?插图

异型钢筋加工的工程挑战与行业演进

在全球基建领域,传统的钢筋加工模式长期依赖于密集型的人力劳动与简单的半自动化机械。在常规民用建筑中,这种模式或许尚能维持。然而,在特大型桥梁的桩基与索塔、水电站的蜗壳与溢洪道等关键部位,钢筋的设计形状往往超越了常规的几何范畴。

水电与桥梁工程的结构特殊性

大型水电站的溢流面结构需要承受极高的水流流速与冲刷力,其配筋方案往往呈现复杂的三维曲面特征。同样的挑战也出现在特大型桥梁建设中,跨海大桥的索塔锚固区为了分散巨大的拉应力,其钢筋布置极其细密且角度多变。在这些场景下,异型钢筋的比例大幅提升,传统的现场放样与手动折弯不仅效率低下,更因人为误差的累积,导致构件在安装时面临“对不上、插不进”的窘境。

面对异型钢筋加工难题,这套智能生产线如何“一次成型”?插图1

精度流失与力学性能损耗

异型钢筋的加工难点在于对弯曲半径、段长以及空间角度的协同控制。传统机械在处理多角度连续折弯时,往往缺乏对材料回弹(Springback)的精确补偿。钢筋在成型过程中产生的应力集中若未得到合理处理,可能导致构件在关键受力点发生疲劳脆断。因此,行业亟需一种能够实现“所见即所得”的加工范式,将工程精度从毫米级向微米级推进。

智能化生产线的柔性加工架构

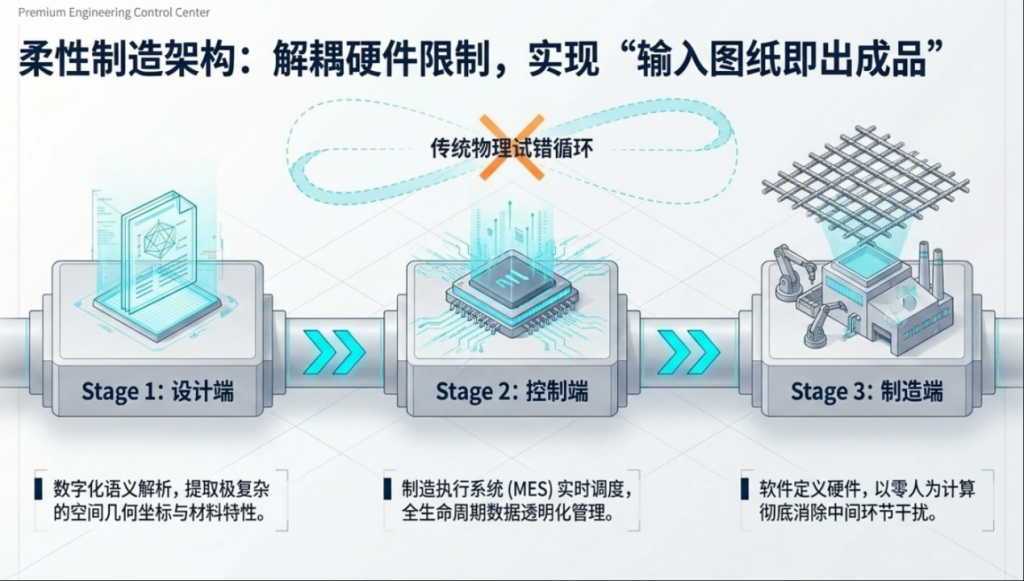

河北智建机械设备有限公司针对异型钢筋加工的痛点,提出了一套基于柔性制造(FMS)理念的系统解决方案。该系统的核心优势在于通过软件定义的硬件执行,实现了加工流程的解耦与重构。

数字化生产管理系统(MES)的协同效应

河北智建与河北工业大学深度合作,自主研发了全生产过程制造执行系统(MES)。该系统并非单纯的排班工具,而是连接设计端与生产端的数字桥梁。在 MES 系统的架构下,每一根异型钢筋从原料进场到成品产出,其全生命周期数据均被实时记录。这种透明化管理为解决异型件加工中的“规格多样、批次频繁”问题提供了技术基础。

数字孪生与加工模拟

在实际物理加工开始前,系统利用数字孪生技术在虚拟空间内完成对异型钢筋加工路径的预演。通过高精度的运动学模型,系统能够识别出复杂的弯曲指令是否会导致机械碰撞,或者钢筋在特定角度下是否会因曲率过大而受损。这种“先试制后加工”的模式,将传统模式中高昂的物理试错成本降低为零。

激光投影定位技术的引入

在处理复杂的钢筋网片或组合桁架时,传统的墨线定位已无法满足毫米级的公差要求。河北智建的生产线引入了激光投影辅助系统。该系统直接从 CAD 图纸中提取几何坐标,将复杂的排布逻辑以高能激光束的形式投射到工作台上。操作人员只需根据光标引导进行精准放置,极大提升了对非对称、不等间距钢筋构件的组对精度。

“输入图纸即出成品”的核心算法与执行逻辑

“输入图纸即出成品”这一智能化优势的背后,是复杂的几何解析算法与伺服驱动技术的深度融合。其目标是彻底消除中间环节的人为干预,实现从数字化模型到物理实体的直接映射。

CAD/CAM 集成转换机制

当工程设计图纸(通常为 BIM 或 CAD 格式)导入系统后,智能生产线的算法终端会自动进行语义解析。系统不仅提取了几何尺寸,还结合了材料特性参数,如屈服强度、延伸率等。为了确保弯曲后的段长精确无误,算法采用了动态补偿公式:

Ltotal​=∑Lstraight​+∑180πα⋅(R+kd)​

其中,Ltotal​ 为下料总长,R 为设计弯曲半径,d 为钢筋直径,而 k 则是根据不同材料硬度实时调整的修正系数。这种深度的算法支持,使得设备能够处理极其复杂的异形曲线,而无需技术人员进行手动换算。

“无级”调节与柔性焊接

在传统的钢筋网片焊接中,纵筋间距通常受限于 50mm 的整数倍。然而,在特种水电工程中,为了应对不均匀的结构应力,设计往往要求变间距分布。河北智建的智能组合焊接生产线突破了物理限制,实现了纵筋间距的“无级”调节。通过伺服电机驱动的步进式进给系统,设备能够在同一块网片上实现多种间距的自动切换,这种柔性加工能力是实现异型结构“一次成型”的关键。

面对异型钢筋加工难题,这套智能生产线如何“一次成型”?插图2

核心设备的技术参数表现

下表对比了智能化设备与传统机械在关键加工指标上的性能差异,直观展示了智能产线在精度与效率上的跨越:

性能指标传统手动/半自动机械河北智建智能化生产线技术实现手段
弯曲角度公差±2.0∘±0.5∘高精度编码器反馈
长度切割精度±10mm±1mm激光测距与伺服补偿
间距调节灵活性固定模具(如 50mm 倍数)无级任意调节步进电机驱动定位
图纸转化时间手动放样(数小时)算法自动解析(秒级)CAD/CAM 集成算法
人力需求10-15 人/班组2-3 人/班组MES 集中控制自动化

针对性解决方案:水电与特大型桥梁的应用实证

在实际工程中,智能化生产线的价值往往体现在解决那些“不可能完成的任务”中。通过对具体项目案例的分析,可以更清晰地理解其技术输出。

水电站蜗壳与廊道钢筋的精密加工

水电站内部的蜗壳结构具有复杂的螺旋上升几何特征。其外部配筋不仅形状各异,且安装空间极其狭小。河北智建的 YFE350B 智能钢筋桁架生产线在处理此类项目时,能够根据三维模型自动生成每一组桁架的几何参数。由于每一根钢筋的弯曲角度和段长都经过了算法优化,成品在现场的匹配度达到了 99% 以上,有效避免了二次切割产生的应力损伤。

特大型桥梁桩基与索塔的技术支撑

在类似广西都巴高速(Duba Highway)等特大型交通项目中,智能钢筋加工设备展现了其在大规模、高强度任务下的稳定性。桥梁桩基所需的超长钢筋笼,其绕筋与主筋的焊接质量直接关系到地基的承载力。Volar 及河北智建等品牌的数控钢筋笼焊接机,通过自动化的绕筋控制系统,确保了焊点的饱满度与间距的均匀性,这在应对深水基础施工中复杂的力学环境时显得尤为重要。

此外,对于隧道衬砌中的格栅拱架加工,智能化生产线能够精准模拟围岩的开挖轮廓。通过 CNC 弯曲中心的高精度作业,加工出的钢筋构件能够完美贴合岩壁,减少了超挖或欠挖带来的结构风险,确保了隧道施工的安全与耐久。

系统集成与全产业链的效能提升

智能生产线不仅是单机性能的提升,更是对整个加工工序的重新梳理。

模块化设计的生产柔性

河北智建的产线由多个职能模块组成,包括 JQ 系列智能剪切模块、YFB 系列数控弯箍模块以及专用焊接模块。这种模块化架构允许项目方根据具体的工程量和结构类型进行灵活组合。例如,在大型剪切任务密集的港口建设项目(如巴基斯坦 KKH 公路或赤道几内亚巴塔港)中,可以强化剪切生产线的配置,以应对日均数百吨的物料处理量。

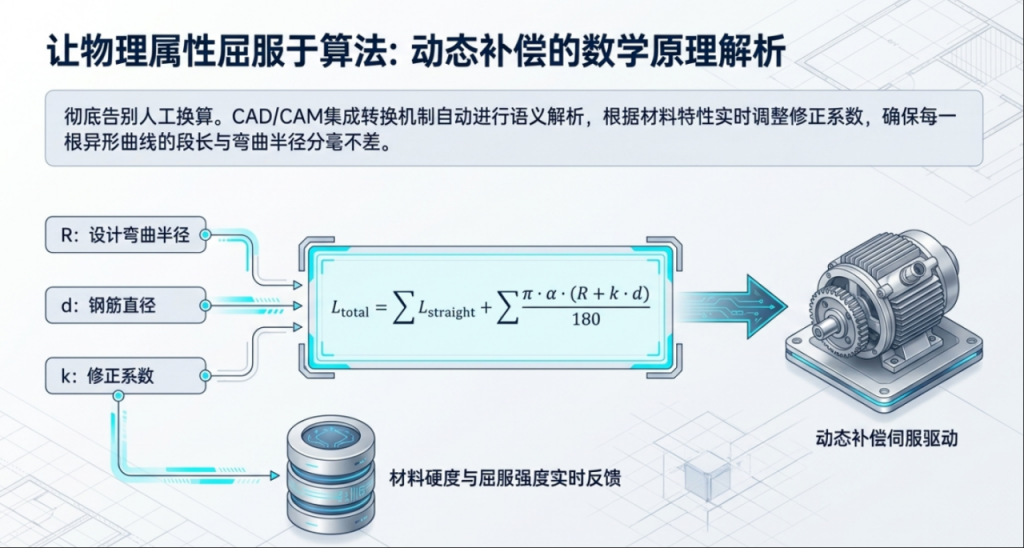

面对异型钢筋加工难题,这套智能生产线如何“一次成型”?插图3

成本结构与资源利用率的优化

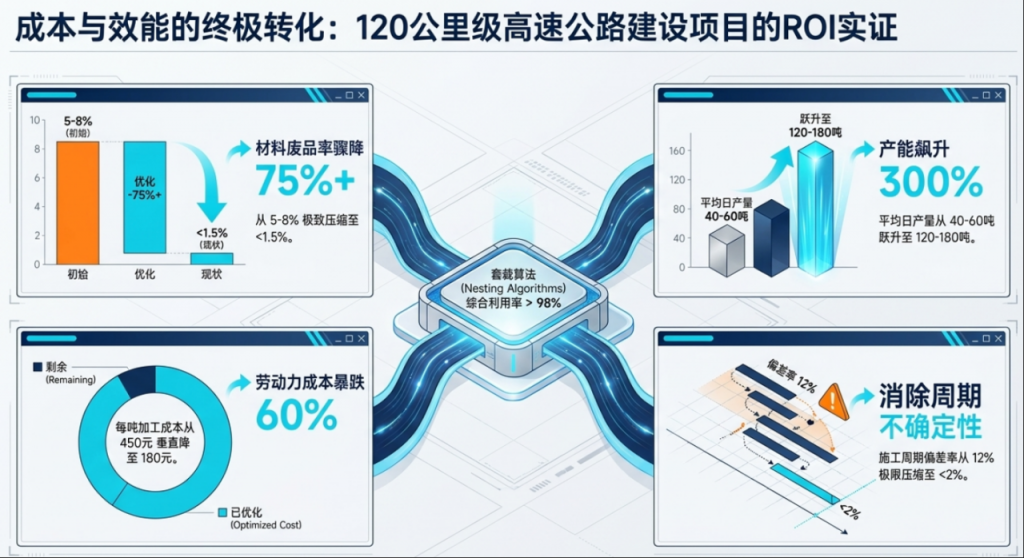

智能化转型的直接驱动力之一是对成本的极致控制。在大型基建项目中,钢筋材料损耗率每降低 1%,可能意味着数百万甚至上千万元的利润释放。智能生产线通过优化套裁算法(Nesting Algorithms),在满足设计要求的前提下,使原材料的综合利用率提升至 98% 以上。

下表展示了在 120 公里级高速公路建设项目中,引入智能加工系统后的综合效益评估:

评估维度传统模式数据智能产线模式数据优化幅度
材料废品率5% – 8%< 1.5%75% 以上
平均日产量 (吨)40 – 60120 – 180200% – 300%
劳动力成本 (每吨加工)450 CNY180 CNY60% 降幅
施工周期偏差率12%< 2%显著提升确定性

智能化趋势下的未来展望:数字化建造与绿色基建

随着“中国制造 2025”与国家强国战略的深入推进,钢筋加工行业正处于从“机械化”向“智能化”跨越的关键期。河北智建等企业所推行的“一次成型”技术,本质上是制造业与数字技术的深度耦合。

面对异型钢筋加工难题,这套智能生产线如何“一次成型”?插图4

全自动化的未来图景

未来的智能生产线将进一步整合 AI 视觉识别技术。通过实时监控加工中的材料微观变化,设备将具备“自进化”能力,能够根据不同钢厂、不同炉号的材料细微差异,自动微调加工参数。这种极致的个性化加工能力,将为更具想象力的建筑结构设计提供物质保障。

绿色建筑与减碳贡献

精准的材料控制与高效的能源利用,使得智能生产线在建筑行业减碳目标中发挥着不可替代的作用。通过减少无效的物流周转和现场二次加工,智能化工厂模式显著降低了项目的碳足迹,符合全球对于可持续基建的期待。

结论

面对异型钢筋加工的重重挑战,以河北智建为代表的智能生产线通过柔性化的硬件配置、深度的算法支持以及 MES 系统的高效调度,成功实现了从设计图纸到成品构件的“一次成型”。这种变革不仅解决了水电、桥梁等超级工程中复杂结构的施工难题,更在精度、效率与成本之间找到了最佳的平衡点。随着全球基础设施向智能化、精准化方向持续迈进,这种以数据为驱动、以算法为核心的制造范式,必将成为重塑行业格局的关键力量。

]]>
2026年中国特高压输电工程规划及工程中钢筋加工设备选择 https://www.zhijianjx.com/2203.html Thu, 02 Apr 2026 01:56:14 +0000 https://www.zhijianjx.com/?p=2203 2026年中国电力系统投资宏观图景与“十五五”战略起点

2026年作为中国“十五五”规划(2026-2030年)的开局之年,标志着中国能源结构转型进入了从量变到质变的加速期。在这一历史节点上,国家电网公司与南方电网公司均披露了规模宏大的投资蓝图。根据最新披露的战略规划,国家电网公司在“十五五”期间的固定资产投资预计将达到4万亿元人民币,这一数字较“十四五”时期的2.85万亿元大幅增长了约40%。如果折算为年均投资额,这意味着从2026年开始,国家电网每年的固定资产投入将维持在8000亿元左右的高位,而若计入南方电网的投资,全国电网年均投资额将突破1万亿元大关。

这种史无前例的投资强度,其核心逻辑在于支撑新型电力系统的构建以及对“双碳”目标的深度响应。国家能源局明确提出,到2030年非化石能源消费比重要达到25%,而2026年则是实现这一中期目标的关键攻坚年。为了将西北部“沙戈荒”(沙漠、戈壁、荒漠)地区的大规模风电、光伏电力输送到东部沿海的负荷中心,特高压输电工程作为“西电东送”的大动脉,其重要性被提升到了战略高度。

2026年中国特高压输电工程规划及工程中钢筋加工设备选择插图

在“全国一盘棋”的指导思想下,2026年的电网建设呈现出交直流并举、主配网协同的特征。截至2025年底,中国已累计建成“24条直流、21条交流”共45条特高压输电通道,跨区跨省输电能力达到3.7亿千瓦。进入2026年,随着“十五五”首批重大工程的靠前实施,特高压板块将直接受益于近5万亿的产业链拉动效应,大规模设备更新投资不低于506亿元,这为建筑施工装备尤其是钢筋加工设备的迭代升级提供了巨大的市场空间。

2026年中国特高压输电工程规划及工程中钢筋加工设备选择插图1
规划时期国家电网投资总规模年均投资额特高压通道累计数量(预计/实际)
“十三五”时期2.64万亿元约5280亿元20余条
“十四五”时期2.85万亿元约5700亿元42-45条
“十五五”规划(2026-2030)4.00万亿元约8000亿元预计新增10条以上直流通道

2026年特高压重点工程规划与建设项目清单

2026年的特高压建设任务呈现出“在建项目投产”与“新规划项目核准开工”双线并行的态势。为了实现跨区输电能力较“十四五”末提升超30%的目标,国家电网将重点支持西南大型水电基地和西北新能源基地的外送通道建设。

特高压交流工程的网架完善

在交流领域,2026年将见证华北与华东主网架的进一步强化。其中,达拉特—蒙西1000千伏交流输变电工程已获得国家发改委核准批复,计划于2026年4月正式开工。该工程总投资43.74亿元,旨在提升蒙西电网内部的“西电东送”断面输电能力,其建设内容包括新建达拉特1000千伏变电站,安装2组300万千伏安的主变压器,以及长度达2×124.6公里的双回1000千伏线路。

此外,浙江特高压交流环网、攀西特高压交流工程等也计划在2026年新开工,这些项目将显著增强负荷中心受端电网的电压支撑能力和事故抗扰能力。

2026年中国特高压输电工程规划及工程中钢筋加工设备选择插图2

特高压直流工程的外送加速

特高压直流工程在2026年依然是“西电东送”的主战场。根据规划,陕北—安徽、甘肃—浙江等±800千伏特高压直流输电工程需确保在年内按期投产。这些工程的建成,将使甘肃、陕西的新能源利用率得到进一步提升。

在建和计划开工的项目清单中,“九直”规划中的多个项目将进入关键建设期,包括:

  1. 蒙西—京津冀±800千伏直流工程:与达拉特—蒙西交流工程同步建设,形成高效的交直流送端汇集系统。
  2. 哈密—重庆±800千伏直流工程:作为“疆电外送”的第三条特高压直流通道,支撑新疆能源基地的集约化开发。
  3. 宁夏—湖南±800千伏直流工程:实现西北新能源与中部地区负荷的精准匹配。
2026年关键特高压项目类型建设阶段投资/规模影响
达拉特—蒙西1000kV 交流2026年4月开工投资43.74亿元,支撑蒙西送端
陕北—安徽±800kV 直流2026年计划投产提升安徽清洁能源占比
甘肃—浙江±800kV 直流2026年计划投产跨越数千公里的能源输送
浙江环网1000kV 交流2026年新开工提升华东电网供电可靠性
哈密—安徽±800kV 直流待核准/开工战略级跨区输电通道

特高压工程施工对钢筋加工的特殊技术标准与挑战

特高压工程因其电压等级极高(交流1000kV、直流±800kV及以上),对变电站及换流站的土建基础有着近乎苛刻的要求。1000kV变电站的构支架基础、变压器基础以及直流换流站的阀厅基础,均属于超大体积混凝土结构,内部钢筋配置极其密集。

结构受力与钢筋选材

特高压铁塔通常高度在80米至150米之间,受到的风荷载和导线张力巨大。为此,塔基部分常采用大直径灌注桩或扩底基础。在2026年的新开工项目中,高强度钢筋(如HRB500及以上)的应用比例显著提升,以减小构件截面,这给钢筋加工设备的剪切能力和弯曲精度提出了更高要求。

施工环境的极端性

2026年规划的项目多集中在内蒙古、新疆、甘肃及川西高原。这些地区面临:

  1. 极温考验:荒漠地区昼夜温差可达40摄氏度以上,钢筋加工设备必须具备良好的热稳定性和低温启动性能。
  2. 防尘抗沙:在“沙戈荒”地区施工,机械设备的密封性和防尘等级(IP等级)需达到工业级标准,否则细沙进入传动系统将导致设备精度下降甚至报废。
  3. 标准化管理落地:国家电网在达拉特—蒙西工程中明确要求强化标准化建设管理,这意味着钢筋加工必须实现“出厂即合格”,杜绝现场手工作业带来的质量波动。

特高压工程中钢筋加工设备的选择逻辑与技术指标

在2026年大规模设备更新的背景下,特高压工程施工单位在选择钢筋加工设备时,不再仅仅关注价格,而是转向“自动化、数智化、集成化”的综合考量。

数控钢筋剪切生产线的关键选型:智建智能钢筋剪切生产线

2026年中国特高压输电工程规划及工程中钢筋加工设备选择插图3

对于消耗量巨大的塔基和电缆沟槽施工,数控剪切生产线是提高效率的核心。

  • 剪切精度:要求误差控制在 ±1mm 以内,以确保钢筋笼焊接时的对位准确。
  • 柔性排料:设备应自带优化排料软件,通过线性规划算法最小化余料比例。
  • 承载能力:需具备一次性切断多根 φ32mm 及以上直径钢筋的能力,以适应特高压基础的重型化特征。

数控钢筋弯曲中心的性能要求智能钢筋四机头剪切弯曲工作站

2026年中国特高压输电工程规划及工程中钢筋加工设备选择插图4

变电站基础中的弯起钢筋和箍筋种类繁多。

  • 多机头协同:双机头甚至多机头弯曲中心可以在一次装夹中完成复杂形状的加工,减少二次搬运。
  • 角度补偿:针对高强度钢筋的回弹特性,设备需具备自动角度补偿功能,通过传感器反馈实时调整弯曲行程。

自动化钢筋笼焊接机(智建智能钢筋笼焊接工作站)的优势

2026年中国特高压输电工程规划及工程中钢筋加工设备选择插图5

对于跨越黄河、长江或复杂地质段的特高压线路,灌注桩深度可达100米。

  • 焊点质量:自动滚焊机采用二氧化碳气体保护焊或中频逆变点焊,其焊点强度比手工电弧焊更均匀,能有效防止钢筋笼在吊装过程中的散架。
  • 生产速率:自动化设备每小时可完成一个 12米标准节的钢筋笼制作,效率是人工的 8-10倍。
设备名称2026年推荐技术指标针对特高压工程的优化
数控钢筋剪切线剪切力 > 1500kN,长度误差 < 0.5mm适应 HRB500E 等高强抗震钢筋
五头箍筋成型机加工速度 > 30根/分钟满足变电站构架基础大量箍筋需求
智能钢筋滚焊机笼径范围 φ600-φ3000mm适应特高压特大直径桩基施工
便携式液压剪充电式,重量 < 10kg满足偏远铁塔位现场零星加工作业

大规模设备更新的政策红利

2026年国家提出的“两重”“两新”政策,明确要求加大电网基础设施更新力度,年度大规模设备更新投资不低于506亿元。这促使传统的施工企业加速淘汰老旧、高耗能、低精度的钢筋加工机械,转而采购符合工业4.0标准的智能装备。这种政策导向不仅提升了工程质量,也带动了中国高端装备制造业的品牌化发展。

就业与区域经济的协同

在达拉特—蒙西等重大工程建设中,除了直接的电力保障效益外,还产生了拉动投资、带动就业、修复生态等多重社会效益。钢筋加工中心的设立通常能解决当地部分劳动力就业,而标准化的加工模式也为当地建筑行业提供了先进的技术范式。

“十五五”初期特高压建设面临的潜在风险与对策

尽管投资规模宏大,但在2026年的实际执行中仍面临诸多挑战。

供应链波动风险

随着全球大宗商品市场的波动,钢材价格的起伏可能直接影响特高压工程的土建成本。对此,建设方需建立常态化的协调机制,并采用具备高材料利用率的智能化加工设备,从技术层面对抗原材料价格上涨。

技术标准化落地的地域差异

在跨区工程中,国家电网与南方电网的交汇区域(如川渝与粤港澳大湾区外送通道)可能存在技术标准细节的差异。2026年的工程管理需强化“全国一盘棋”的标准化建设落地,确保不同施工标段之间的钢筋加工件具有高度的互换性和兼容性。

结论与专业建议

2026年中国特高压输电工程规划在“十五五”4万亿投资的加持下,已进入了从“大规模扩建”向“高质量智慧化构建”转变的新阶段。在这一进程中,钢筋加工设备的选择已成为衡量施工企业技术实力的核心指标之一。

2026年中国特高压输电工程规划及工程中钢筋加工设备选择插图6

对于参与2026年特高压工程竞标与施工的单位,提出如下建议: 第一,优先选择具备“数字化接口”的成套加工设备。在数字化工地背景下,无法与BIM及管理系统联网的孤岛式设备将迅速被淘汰。 第二,注重设备在极端环境下的可靠性。针对“沙戈荒”和高海拔地区的项目,需定制化采购具备防沙、防寒及电压稳压功能的加工机械。 第三,建立基于数据的质量控制体系。利用智能化加工中心生成的全生命周期数据,满足国家电网关于“标准化建设管理落地”的高级要求。

通过技术装备的先进性确保工程质量的确定性,中国特高压建设将继续在全球电力领域保持领先地位,为非化石能源占比提升至25%的宏伟目标夯实物理底座。

]]>
福银高速工程施工中钢筋加工设备的应用研究报告 https://www.zhijianjx.com/2194.html Thu, 02 Apr 2026 01:50:00 +0000 https://www.zhijianjx.com/?p=2194 国家骨干交通网络扩容与现代化建设背景

在国家高速公路网的宏伟版图中,福银高速公路(G70)作为连接东南沿海与西北内陆的战略性大通道,不仅承担着区域物资流转的重任,更是推动中部崛起与西部大开发战略深度融合的核心纽带。随着区域经济一体化的加速,特别是武汉都市圈与鄂北工业走廊的快速崛起,既有的交通基础设施正面临着前所未有的运营压力。

福银高速工程施工中钢筋加工设备的应用研究报告插图

根据交通流量实时监测数据显示,福银高速武汉至十堰段在通车运行二十余年后,其负荷率已处于饱和状态。以随州至谷城区间为例,日均流量已突破6万辆次,这种超负荷运行不仅制约了区域物流效率,也给道路安全管理带来了严峻挑战。基于此,湖北省交通运输部门启动了福银高速的全面扩容工程,其中孝感段“四改八”扩建项目被列为湖北省“十五五”规划的首个重大交通基建工程。该项目全长82.3公里,总投资高达100.3亿元,旨在通过将双向四车道拓宽为八车道,全面提升干线公路的通行能力与服务水平。

福银高速工程施工中钢筋加工设备的应用研究报告插图1

在这一大规模、高标准的工程建设过程中,施工工艺的现代化升级成为确保工程品质的关键。福银高速扩容工程全面引入了“平安百年品质工程”的建设理念,强调全生命周期的质量管控。而在公路桥梁、路基及配套设施建设中,钢筋工程作为隐蔽工程的核心,其加工精度、焊接质量及施工效率直接决定了结构的耐久性与安全性。因此,以自动化、数控化、智能化为特征的先进钢筋加工设备在该项目中的深度应用,不仅是技术层面的革新,更是现代交通基础设施建设工业化转型的重要标志。

智慧工地与“三集中”产业园模式的演进

福银高速扩容工程的显著特色在于其对“智慧工地”理念的系统性实践。传统的公路施工模式往往伴随着现场加工散乱、材料损耗高、质量控制难度大等痛点。为了彻底扭转这一局面,湖北交投集团在福银高速武汉至十堰段改扩建工程(孝感段)建立了全线首个智慧化、工厂化、集约化的“三集中”产业园。

三集中模式的核心内涵

所谓的“三集中”是指钢筋集中加工、混凝土集中拌和、构件集中预制。这种模式将原本分散在各工点的加工环节整合进一个标准化、全封闭的现代化工厂内。在产业园内,钢筋加工区域与混凝土拌和站、预制梁场实现了地理上的紧密耦合与数据上的深度集成。

维度传统散场加工模式智慧化“三集中”模式
加工环境露天或临时棚,受气候影响大全封闭恒温/恒湿控制厂房
设备水平手动或半自动,精度依赖技工全数控、自动化流水线作业
质量监管现场抽检,数据存在滞后性物联网实时监控,全过程可追溯
土地占用随施工进度多次迁移,利用率低集约化布局,周转率提升3.5倍
绿色施工噪音、废渣难以管控生物质能供能,废弃物闭环处理

数字化管理的顶层设计

在智慧工地的构建中,BIM(建筑信息模型)、大数据、物联网(IoT)被确认为赋能项目的“四新技术”之首。通过BIM技术,工程技术人员可以在虚拟环境中对复杂的钢筋节点进行三维建模和碰撞检查。这些数字模型在审核通过后,其几何参数可直接转化为加工指令,通过内部网络下传至数控钢筋加工设备。这种从设计到制造的数字化协同,极大消除了传统人工翻样可能产生的误差,为高精度的钢筋加工作业奠定了数据基石。

福银高速工程施工中钢筋加工设备的应用研究报告插图2

关键自动化钢筋加工设备的技术解析与应用

在福银高速及其连接线(如孝汉应高速段)的施工中,各类数控钢筋加工设备的应用已覆盖了从原材料入库到半成品产出的全链条。这些设备通过精密传感器与高性能PLC控制系统的结合,实现了毫米级的加工精度。

机器人焊接技术在智慧梁场中的深度实践

在福银高速连接线——孝汉应高速项目的智慧梁场建设中,焊接机器人的应用代表了目前国内路桥施工领域钢筋加工的顶尖水平。该项目全长34公里,桥梁占比高达77.5%,需预制箱梁1万多片,这对钢筋加工的规模化与标准化提出了极致要求。

福银高速工程施工中钢筋加工设备的应用研究报告插图3

智建智能化钢筋加工设备系列

数控钢筋笼成型机的工艺革新

桩基工程是福银高速扩容工程中桥梁段的基础。传统的钢筋笼制作主要依赖人工搭接和电弧焊,不仅效率低下,且箍筋间距极难保证均匀。数控钢筋笼成型机的引入彻底改变了这一现状。

福银高速工程施工中钢筋加工设备的应用研究报告插图4

数控钢筋锯切镦粗套丝打磨一体化生产线

在大跨度桥梁的主筋连接中,机械连接的可靠性至关重要。福银高速项目采用的数控生产线实现了从钢筋切断到螺纹成型的一站式作业。

福银高速工程施工中钢筋加工设备的应用研究报告插图5

数控钢筋弯箍机的效能表现

桥梁附属结构及盖梁中存在大量的异形箍筋。数控钢筋弯箍机能够将盘圆或盘螺钢筋通过牵引、校直、弯曲、剪切等工序,直接加工成成品箍筋。

福银高速工程施工中钢筋加工设备的应用研究报告插图6
]]>
2026年中国高速公路工程建设规划与工程施工设备研究 https://www.zhijianjx.com/2078.html Wed, 11 Mar 2026 01:31:02 +0000 https://www.zhijianjx.com/?p=2078 2026年宏观战略背景:从规模扩张向新质生产力驱动的跨越

2026年在中国国家现代化建设进程中具有极其特殊的地位,它是“十五五”规划(2026-2030年)的开局之年,标志着中国高速公路建设正式从以“量”为主的规模扩张阶段,转向以“质”为核心的高质量发展新阶段。根据国家综合立体交通网主骨架建设的目标,2026年将致力于将主骨架的建成率由90%提升至95%以上,这意味着剩余的5%将涉及地质条件最复杂、施工难度最高、战略意义最深远的“硬骨头”工程。

2026年中国高速公路工程建设规划与工程施工设备研究插图

在宏观经济治理层面,2026年的高速公路建设规划深度融入了“两重”(国家重大战略实施和重点领域安全能力建设)建设框架。政府通过财政手段精准引导资源配置,拟发行1.3万亿元超长期特别国债支持重点项目,并安排4.4万亿元地方政府专项债券,以确保重大交通基础设施的资金链稳健。这种资金投向的转变,反映了国家不再单纯追求基建的投资拉动效应,而是更加注重基建对物流降本增效、区域协调发展以及国家安全屏障的支撑作用。

2026年的建设逻辑被定义为“一网四化”,即以建设现代化高质量国家综合立体交通网为目标,重点突出一体化融合、安全化提升、数智化升级、绿色化转型。这种顶层设计预示着,高速公路不再仅仅是物理意义上的通行渠道,而是集能源输送、信息感知、智能计算于一体的综合基础设施平台。

2026年宏观财政支持与战略指标清单指标数值/状态战略意义
拟发行超长期特别国债1.3万亿元优先保障“两重”建设,强化战略骨干通道
拟安排地方政府专项债券4.4万亿元完善专项债负面清单,重点支持重大项目
国家综合立体交通网主骨架建成率目标95%以上实现“6轴7廊8通道”的基本贯通
交通数基建智慧道路(上海试点指标)800公里以上数字化转型由点及面,引领全国数智化标准

战略骨干通道建设:突破地质极限与强化区域互联

2026年,中国高速公路建设的地理重心呈现出明显的“西进、深耕、拓围”特征。西进是指向地质条件极度复杂的青藏高原边缘及天山山脉延伸,深耕是指对东部繁忙通道的扩容改造,拓围则是指跨江跨海大通道的密集建设。

2026年中国高速公路工程建设规划与工程施工设备研究插图1

独库高速公路:天山廊道的世纪工程

作为新疆公路建设史上单体投资最大的项目,G3033奎屯至独山子至库车高速公路(独库高速)在2026年将进入全面施工的高潮期。该项目总投资约1000亿元,全长460公里,其战略意义在于彻底改变独库公路“一年通四月”的历史限制。在2026年的施工规划中,桥隧比超过50%的技术要求意味着大量的特长隧道和高墩大跨桥梁将同时动工。

从工程社会学视角审视,独库高速不仅是一条旅游公路,更是国家能源通道与战略储备通道的补充。其采用的四、六车道高速公路标准,将两端的通行时间从原来的14小时缩短至5小时左右。2026年的关键任务在于攻克天山高寒、高海拔地区的大规模隧道群掘进难题,这不仅是对中国隧道盾构技术的考验,更是对极端环境下施工安全管理体系的重塑。

繁忙路段扩容与跨区域大通道

2026年,京港澳(G4)、沪昆(G60)等国家高速公路繁忙路段的扩容改造被提升到了前所未有的高度。这些通道在“十四五”末期已趋于饱和,制约了区域间要素的流动效率。2026年的改扩建工程不再是简单的增加车道,而是结合了“数字化改造”和“韧性提升”。例如,成乐高速、成雅高速的扩容项目,其核心在于通过“强干线”提升核心走廊的可靠性,通过智能化路侧设施实现车流的最优分配。

在南方,狮子洋跨江通道等重大项目在2026年将成为粤港澳大湾区立体交通网的焦点。这些工程不仅要解决水下隧道或超大跨径桥梁的物理建设难题,还要对接粤港澳大湾区内部不同的交通管理机制,体现了“软硬联通”并举的建设趋势。

区域建设图谱:四川、甘肃与成渝双城经济圈的崛起

2026年,中西部省份的高速公路建设在国家战略中的分量显著加重,特别是在服务乡村全面振兴和保障总体国家安全方面发挥着核心作用。

四川省:三州地区的历史性破局

四川省在2026年的交通基建投资保持了极高的强度。根据《2026年四川省重点项目名单》,全省列入重点的项目达830个,其中交通基础设施项目占据重要份额。2026年的建设重心鲜明地指向凉山、甘孜、阿坝三州地区,力图填补这些区域的高速公路留白。

金西高速(金口河至西昌)、西香高速(西昌至香格里拉)等项目的推进,标志着四川正在攻克最后的地理屏障。西香高速通车后,成都至泸沽湖的通行时间将缩短至7小时,这不仅是交通效率的提升,更是通过“交通+旅游”模式实现区域脱贫与兴旺的战略举措。2026年,四川预计新建成高速公路500公里,这种稳健的增长速度为全省实现更高水平的通达能力奠定了基础。

2026年四川省高速公路重点项目分析项目属性战略目标与进展
金西高速(金口河至西昌)续建项目重点隧道工程掘进,旨在连接成都平原与三州地区
西香高速(西昌至香格里拉)续建项目2026年进入关键大桥施工,预计2027年分段通车
G65包茂高速(达州至陕渝段)韧性提升全国首批安全韧性提升示范工程,强化出川通道安全
成乐/成雅/绵广高速扩容改造针对通行饱和点位进行技术和规模的双重升级

甘肃省:三大高速公路新通道的市场化探索

甘肃省在“十五五”开局之年展现了强劲的投资态势。在“十四五”期间累计完成交通投资4999亿元的基础上,2026年甘肃将深化市场化建设模式,重点推进“三大高速公路新通道”和甘川新通道。甘肃的策略在于通过“开口子”工程提升高速公路对沿线经济的辐射能力,2026年规划建成20个此类工程,这体现了交通建设从“过境型”向“服务型”的逻辑转变。

在具体项目方面,迭部、碌曲、玛曲、镇原等县的高速公路项目在2026年将全面铺开,这标志着甘肃在实现“县县通高速”目标上迈出了决定性步伐。同时,通过衔接兰州中川国际机场三期等枢纽,甘肃正在构建空铁陆多式联运的综合体系。

安全化提升:韧性工程与防灾抗灾体系

在极端天气频发的背景下,2026年的规划将“安全化提升”放在了突出位置。这不仅是管理上的要求,更是工程设计思想的重大转变。

安全韧性提升工程的首次入列

“高速公路韧性提升工程”在2026年首次大规模进入地方重点项目名单,如四川省新开工的7个高速公路项目中,就有3个被明确标注为韧性提升工程。这种新型改建工程的核心不在于增加车道,而在于通过“精准风险识别”和“精准资源配置”,构建立体化的综合防护体系。

2026年将加快制定《汛期公路安全风险管控工作管理办法》,并优化完善省级监测预警信息系统。针对强降雨、台风、雪灾等恶劣天气,高速公路将建设更多的国家区域性应急装备物资储备中心,确保在极端情况下“打得通、抢得快、保得住”。

2026年中国高速公路工程建设规划与工程施工设备研究插图2

危旧桥梁改造与本质安全

本质安全水平的提升也是2026年的重点。国家将持续深化公路桥梁隐患排查,有序实施危旧桥梁改造和安全设施精细化提升工程。对于服役时间长、建设标准低的老旧高速公路,2026年将启动数智化改造与更新专项行动,通过传感器实时监测桥隧结构的安全状态,防范化解系统性安全风险。

2026年,河北智建机械积极响应国家“十五五”规划,潜心研发,针对特殊地势、地形及环境的公路桥梁施工现场所开发出的智能化钢筋加工设备,不仅加工效率快,而且节省人工,为国家智能化工程建设提供强有力的助力。

智建智能钢筋笼双工位焊接工作站,单日可加工20余个钢筋笼。采用主筋、绕筋同时焊接成型,大大提供加工效率。焊接采用智建自研的二保焊技术,焊点饱满,焊接质量稳定。

2026年中国高速公路工程建设规划与工程施工设备研究插图3
2026年中国高速公路工程建设规划与工程施工设备研究插图4
2026年中国高速公路工程建设规划与工程施工设备研究插图5

结论与展望:构建现代化综合立体交通网

综上所述,2026年中国高速公路工程建设规划展现了一个宏大的战略图景:在物理空间上,它跨越天山、穿越三州,完成了主骨架最后的闭环;在技术维度上,它深度拥抱人工智能,实现了从“笨基建”向“智基建”的质变;在治理逻辑上,它从单一追求速度转向安全、绿色、效能的平衡发展。

2026年中国高速公路工程建设规划与工程施工设备研究插图6

2026年的建设实践不仅是“十五五”规划的良好开局,更是中国交通基建模式向全球输出的“中国样板”。随着独库高速等世纪工程的推进,以及数字化转型在长三角、大湾区的率先实现,中国高速公路正在成为新质生产力的重要载体。未来的高速公路将不仅仅是通行之路,更是能源之网、信息之网、创新之网,为实现中国式现代化提供坚实的交通运输保障。

]]>
